超高层联排风井内衬风管施工作为通风与空调工程的关键环节,长期受困于传统工艺瓶颈。航天建设中航天公司深耕机电安装领域,以匠心融合技术创新,研发出《联排风井内衬风管与砌体同步流水施工工艺》,直击行业痛点,破解超高层建筑质量难题。
传统超高层联排风井内衬风管施工工艺一般先砌墙后装风管,导致操作空间狭小,支架安装困难且密封性差;墙体承重不足,导致风管沉降变形,甚至存在坠落风险;工序衔接松散,造成垂直度偏差大、墙体不平整等质量缺陷,严重制约工程品质提升。
中航天公司从格构式型钢支架体系和同步流水施工工艺两个方面创新突破,破解工艺难题。摒弃传统墙体承重模式,采用Q235B-1材质<50×5竖向角钢,配合水平内支撑与固定支架焊接成框架,顶部与底部通过钢板、膨胀螺栓和混凝土固定,承重能力远超砌筑墙体,确保风管垂直度偏差≤1毫米/每米,远超行业标准。

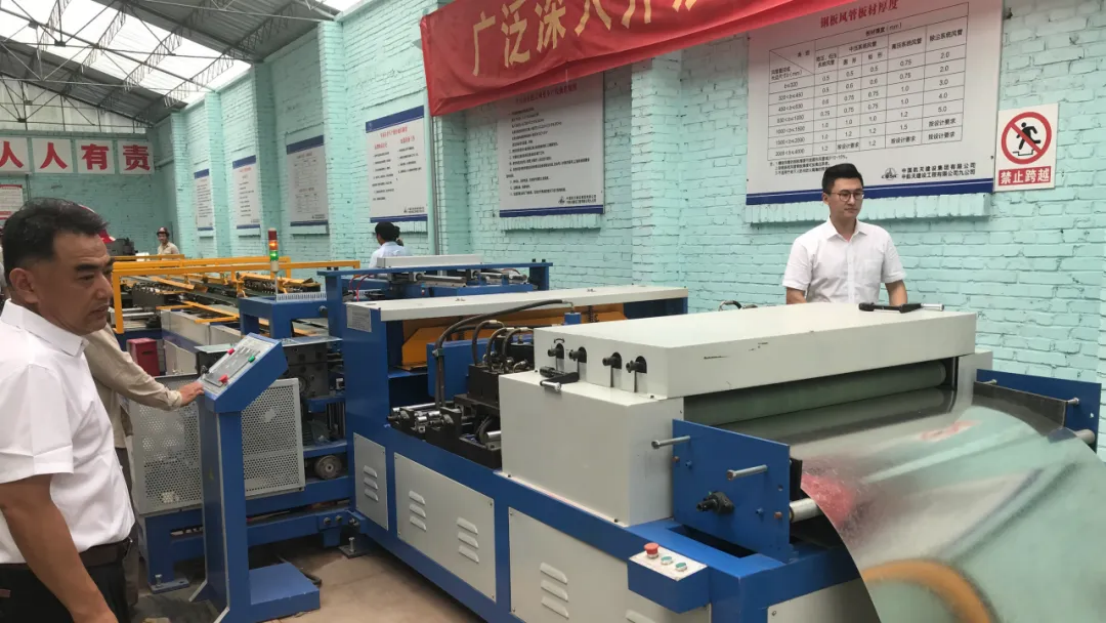

重构支架安装-风管安装-墙体砌筑工序,风管与墙体同步流水作业,配合智能激光切割、折方机等全自动加工,咬口连接替代焊接,保障接缝严密与外形平整,减少交叉作业误差。
该工艺已在航天工研院项目中成功落地应用,效益显著,实现品质、效率双提升。楼栋每层施工周期从5天缩短至3.5天,累计节约工期70.5天;风管与墙体安装精度大幅提升,解决传统工艺的沉降、漏风等隐患;工程质量获甲方和监理单位认可,获评北京市工法,成为超高层风井施工的标杆案例。
中航天公司以数十载工程积淀为基,将传统匠艺与创新技术深度融合,以航天标准推动机电安装领域技术升级,彰显了航天企业硬核实力。
|
